아래층 천장 피해가 넓다고 윗집 욕실 바닥 전체를 철거해야 하는 것은 아닙니다. 배수구의 손상 위치와 보수 접근 범위, 바닥 상태를 확인해 공사를 정해야 합니다. 서초동 아파트의 이번 사례는 배관 검사와 배수구 내부 점검 후 전체 방수를 진행한 현장입니다.
배관 검사와 배수구 내부 점검으로 확인한 방수 손상
현장에서는 아래층 천장으로 물이 새고 있었으며 피해 범위도 넓었습니다. 먼저 물이 유입되는 계통을 구분하기 위해 배관 검사를 진행했습니다.

난방·온수·직수 배관에 공기압을 걸어 검사했고, 검사한 구간에서는 큰 이상이 확인되지 않았습니다. 이 결과와 별개로 하수·오수 연결부와 욕실 방수 상태는 따로 확인해야 하므로 천장 점검구와 배수구 주변을 이어서 살폈습니다.

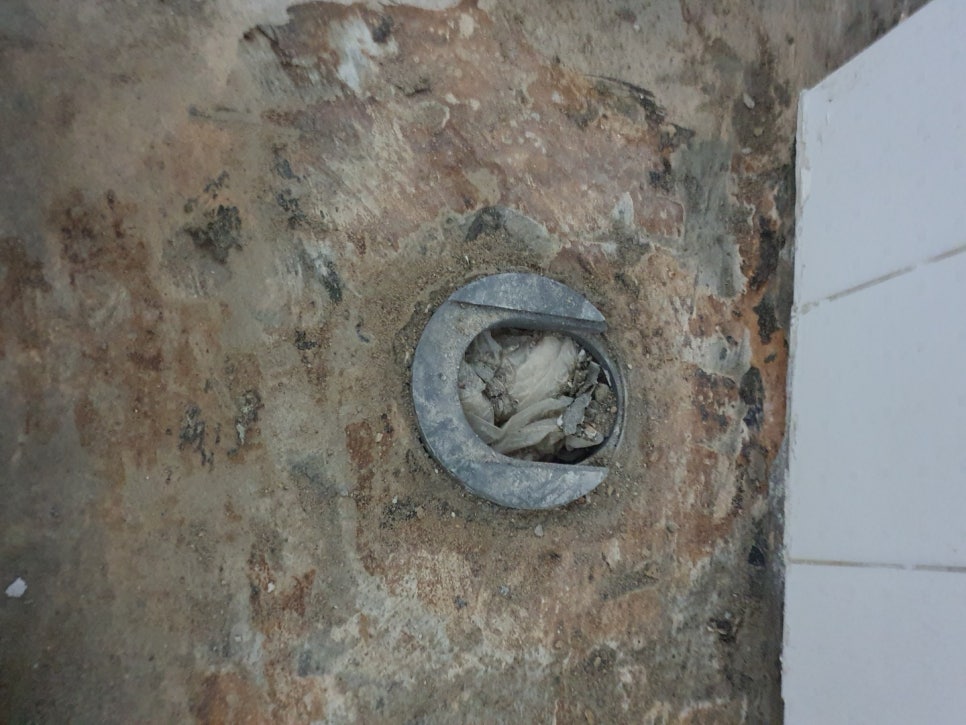

아래층 천장 점검구에서 물이 샌 흔적과 하얀 백화를 확인했습니다. 위층 욕실에서는 내시경 카메라를 활용해 배수구 주변 이물질과 방수층 손상을 확인했습니다. 백화는 수분 이동의 단서이며, 그 흔적만으로 물이 들어간 위치를 확정하지는 않습니다.
내시경은 배수구 안의 이물질, 큰 손상이나 관로 상태를 살피는 데 도움이 됩니다. 다만 작은 균열은 오염이나 머리카락과 구분하기 어려울 수 있어 화면 하나만으로 모든 누수 경로를 확정하지 않습니다. 확인하려는 부위와 목적에 맞춰 다른 현장 점검 결과를 함께 판단해야 합니다.
이 현장은 욕실 바닥을 철거하고 전체 방수로 진행했습니다. 다만 배수구 주변 손상이나 아래층 피해 면적만으로 모든 욕실에 같은 공사를 적용할 수는 없습니다. 유입부를 국소 보수할 수 있는지 먼저 살피고, 넓은 타일 들뜸·움직임·반복 줄눈 균열과 바탕 손상 여부를 확인해 전체 철거가 필요한 이유를 설명해야 합니다.

보양·바닥 철거와 방수, 마감 순서

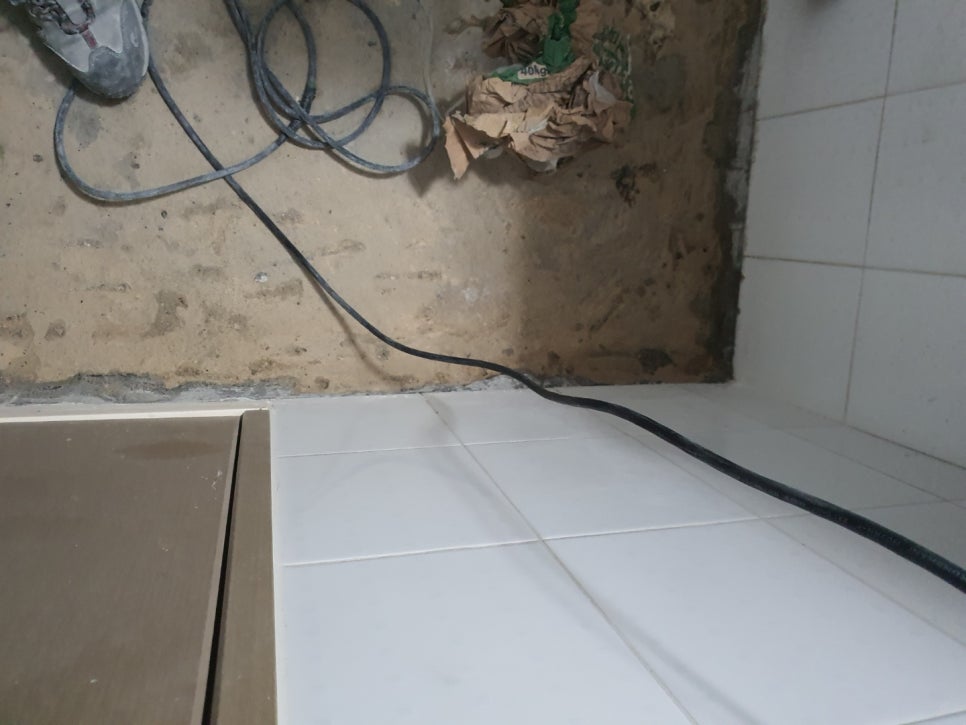

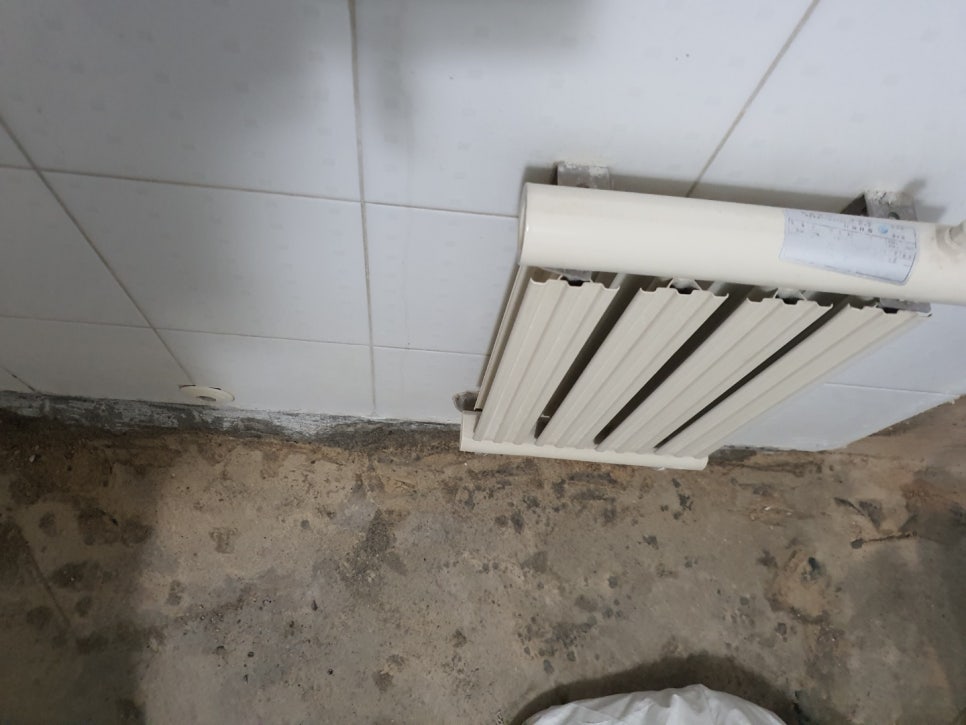

본격적인 공사에 들어가면 기존 타일을 제거하고 바닥을 파쇄합니다. 이 과정에서 먼지가 많이 발생하기 때문에 주변 집기가 오염되지 않도록 꼼꼼하게 보양 작업을 하는 것이 기본입니다. 변기나 욕조 같은 설비들은 나중에 다시 원상복구 해야 하므로 매우 조심스럽게 옮겨둡니다.

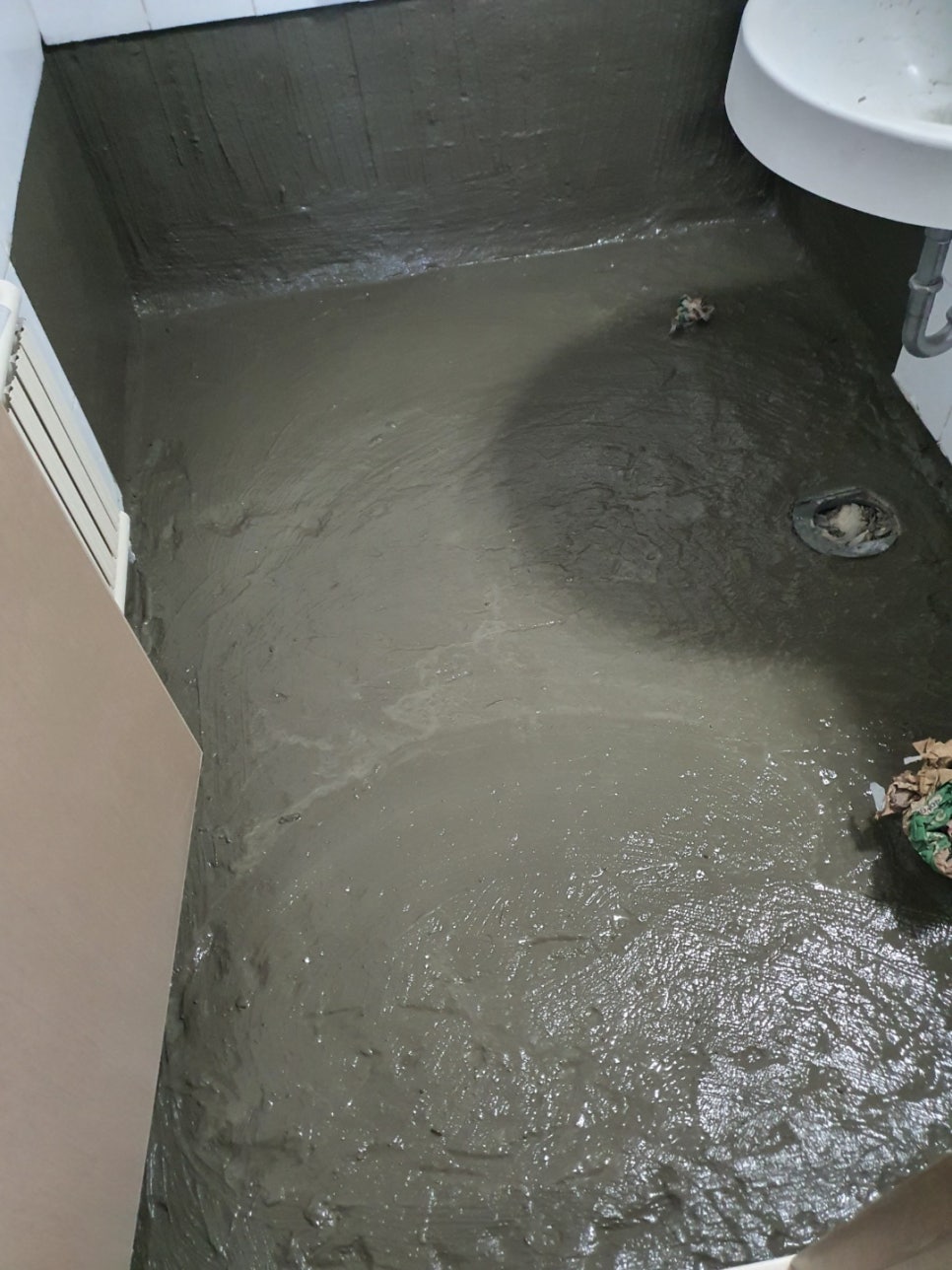

파쇄한 바닥면을 정리한 뒤 시멘트와 방수액을 혼합해 여러 차례 도포하고 건조 과정을 거쳤습니다. 이후 바닥면 정리와 타일 시공을 마치고 위생기구를 제자리에 설치했습니다. 바닥 마감에서는 배수구로 물이 흐를 기울기도 확인해야 합니다. 이 현장의 전체 공사 기간은 약 4~5일입니다.
일반적인 철거 방수 상담에서는 2~3일을 참고하지만, 이 현장의 4~5일 일정처럼 공사 범위와 자재·기온 조건에 따라 달라질 수 있습니다. 타일 시공 후 보통 하루 정도의 양생과 물 사용 재개 시점을 별도로 확인해야 합니다. 화장실이 하나뿐이면 공사 기간 동안 사용할 대체 화장실을 착수 전에 준비하세요.
아래층의 젖은 벽지와 천장 복구는 원인공사와 별도로 계획해야 합니다. 욕실 사용을 재개한 뒤 점검구에서 실제 낙수가 멈추는지 확인하고, 교체할 천장재와 남겨 둘 벽체의 건조 상태를 살펴 마감 시점을 정합니다. 욕실 공사가 끝났다는 이유만으로 아래층 도배까지 바로 진행하지는 않습니다.

일상생활배상책임 특약의 적용 여부는 피보험자·대상 주택·사고 원인과 배상책임, 자기부담금 및 심사에 따라 확인해야 합니다. 탐지·철거·방수와 새 타일 등 마감, 아래층 피해복구를 견적에서 나눠 보험 인정 범위를 문의하세요. 사고 사실은 지체 없이 알리고 사진과 견적은 준비되는 대로 보완합니다.
