화장실에서 시작된 물샘 문제로 고민하시던 고객님의 요청으로 현장에 다녀왔습니다.
갑자기 벽지가 젖기 시작했다면
이 집은 화장실 주변 벽지가 젖고 바닥 타일 사이가 변색되어 점검을 요청한 현장입니다.
고객님은 처음에 단순한 습기로 생각하셨습니다.

시간이 갈수록 피해 범위가 넓어지는 상황이었습니다.
변색이나 곰팡이만으로 진행 중인 누수를 확정할 수는 없습니다. 젖은 범위가 넓어지는지, 화장실 사용 뒤 상태가 달라지는지부터 확인합니다.
현장에서 확인한 누수 징후
현장에 방문하여 피해 상황을 먼저 살폈습니다.

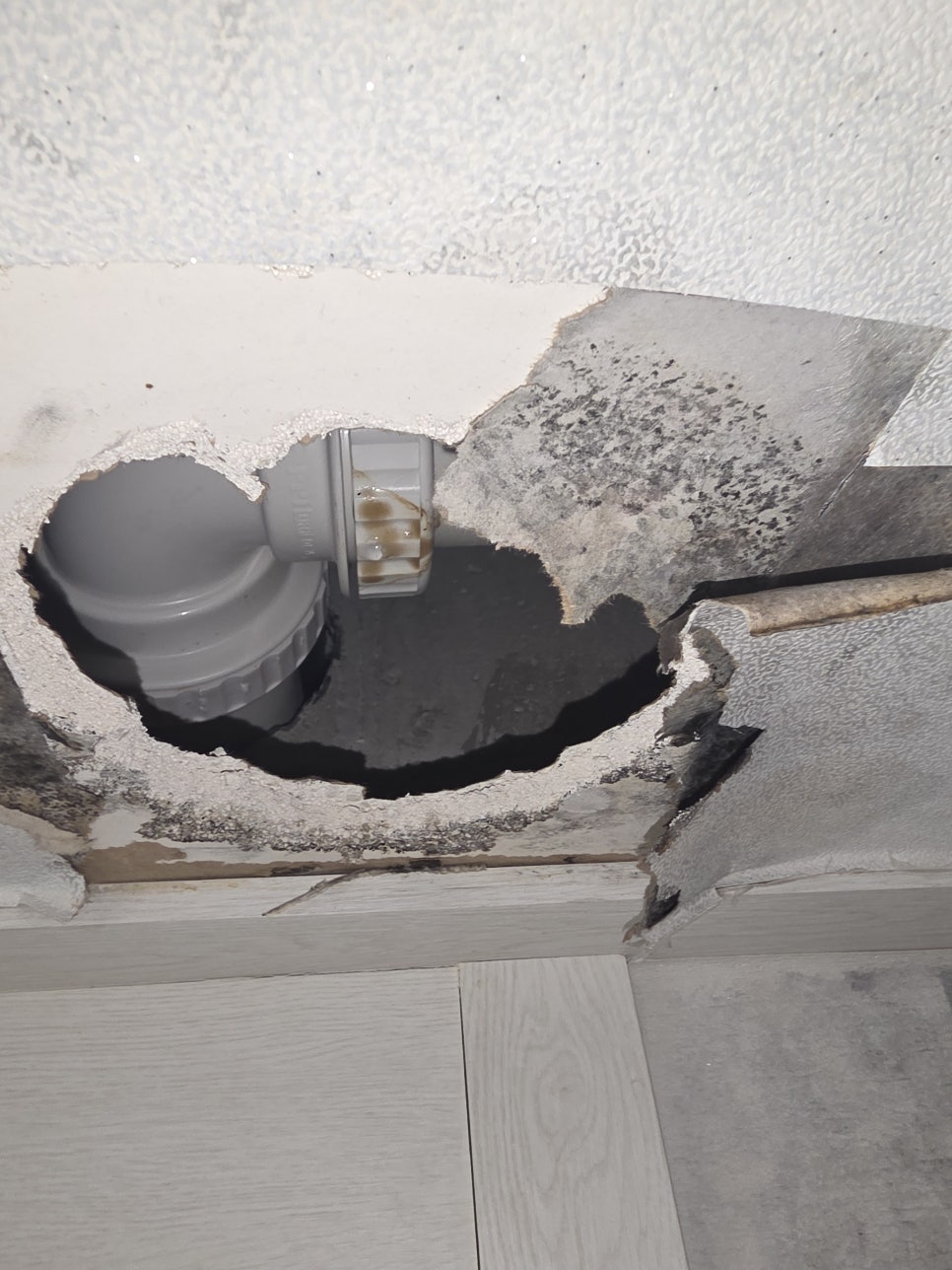

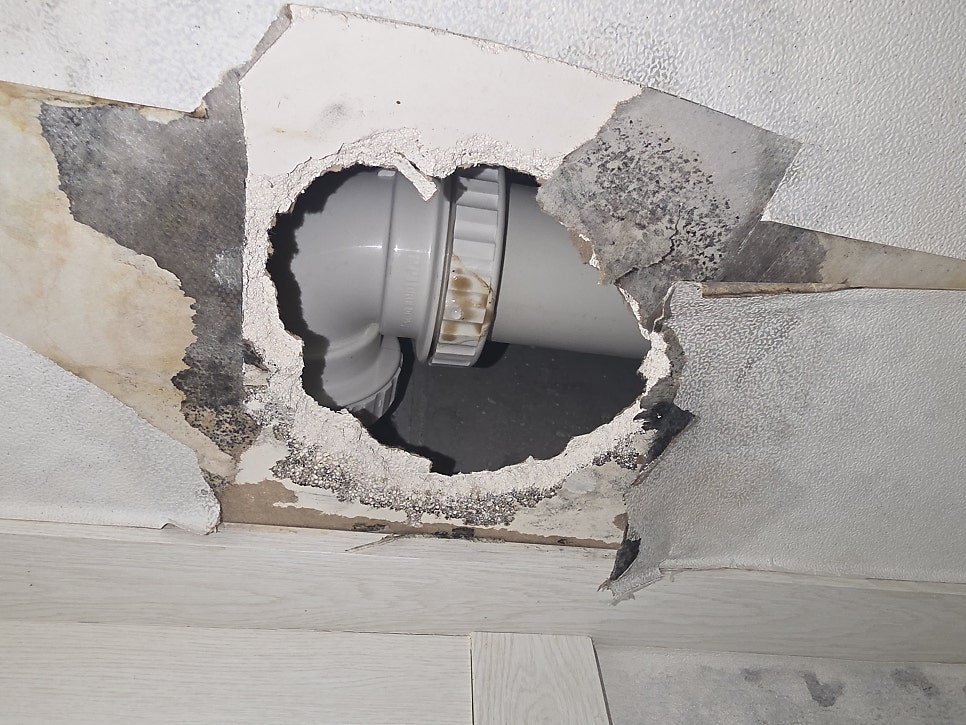

실제로 벽지가 벗겨지고 파이프가 노출된 상태였습니다.

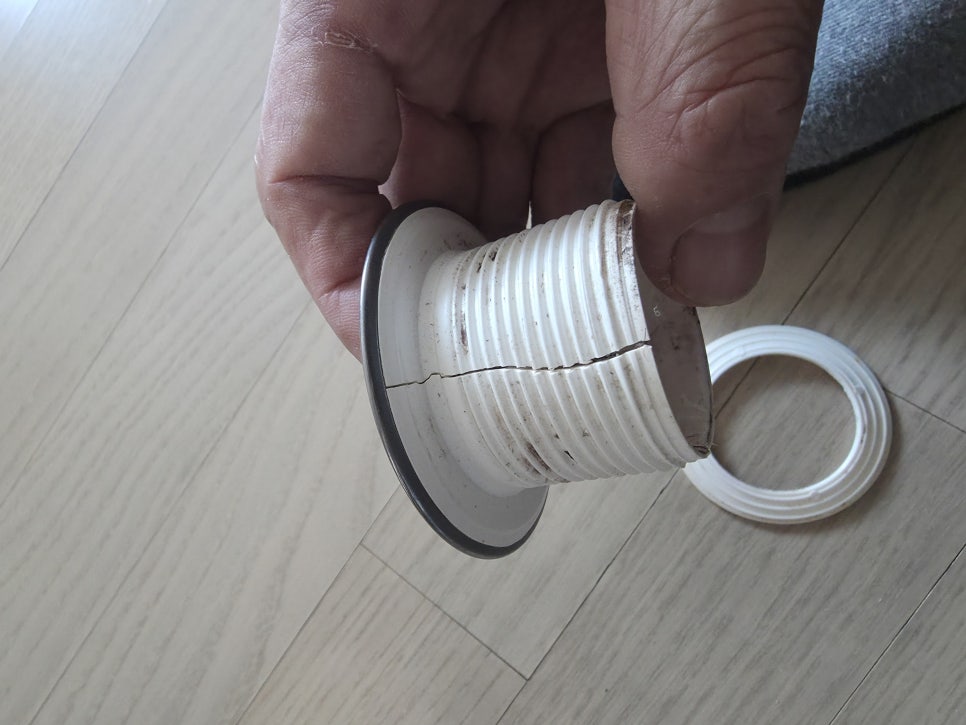

벽지가 벗겨지고 배관이 드러난 상태는 피해 범위를 살필 단서이지만, 노출된 배관 자체가 깨졌다는 뜻은 아닙니다.
이럴 때는 눈에 보이는 곳만 닦아내기보다 정확한 원인을 찾는 게 우선이에요.

화장실에서 스며든 물은 구조체를 따라 옆으로 이동해 드레스룸이나 거실의 벽지·가구에 영향을 줄 수도 있습니다. 인접 공간의 젖음도 욕실 사용과 연관되는지 함께 확인해야 합니다.
정밀 점검과 원인 분석
정확한 지점을 찾기 위해 다양한 점검을 진행했습니다.

타일 사이의 균열이나 배수구 주변의 물 고임 등을 꼼꼼히 확인해야 하죠.

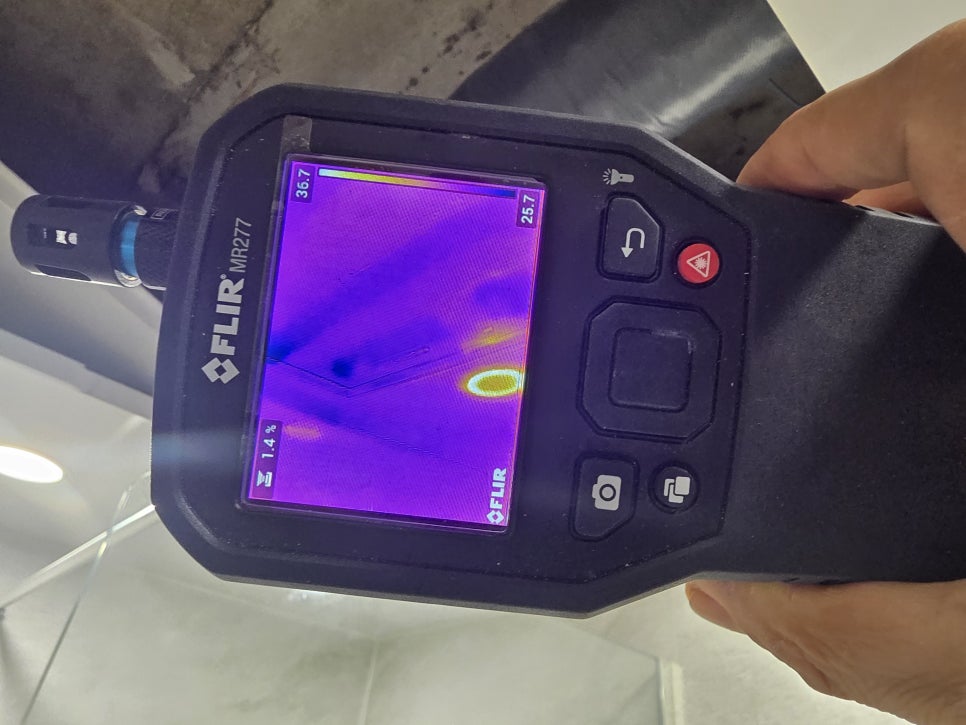

표면뿐 아니라 내부 방수층 상태도 살폈습니다.
확인 결과, 기존 방수층이 손상되어 제 역할을 하지 못하고 있었습니다.
손상된 방수층을 보수한 과정

이번 현장은 확인된 방수층 손상을 보수하는 방향으로 작업했습니다.
이 공사 범위가 모든 화장실 누수에 필요한 것은 아닙니다. 배수구나 코너의 특정 틈이 원인이고 바탕 상태가 양호하다면, 해당 유입부를 보수해 바닥 전체 철거를 줄일 수 있습니다.
손상된 부위를 철거하고 기초부터 다시 작업을 진행했습니다.
철거 방수는 보통 2~3일을 참고하지만 구조·계절·추가 보수와 자재 양생에 따라 달라집니다. 타일 시공 뒤에도 양생이 필요하므로 날짜별 공정과 변기·샤워 사용 가능 시점을 확인하세요. 화장실이 하나라면 사용 중단 시간에 이용할 대안을 공사 전에 정해야 합니다.

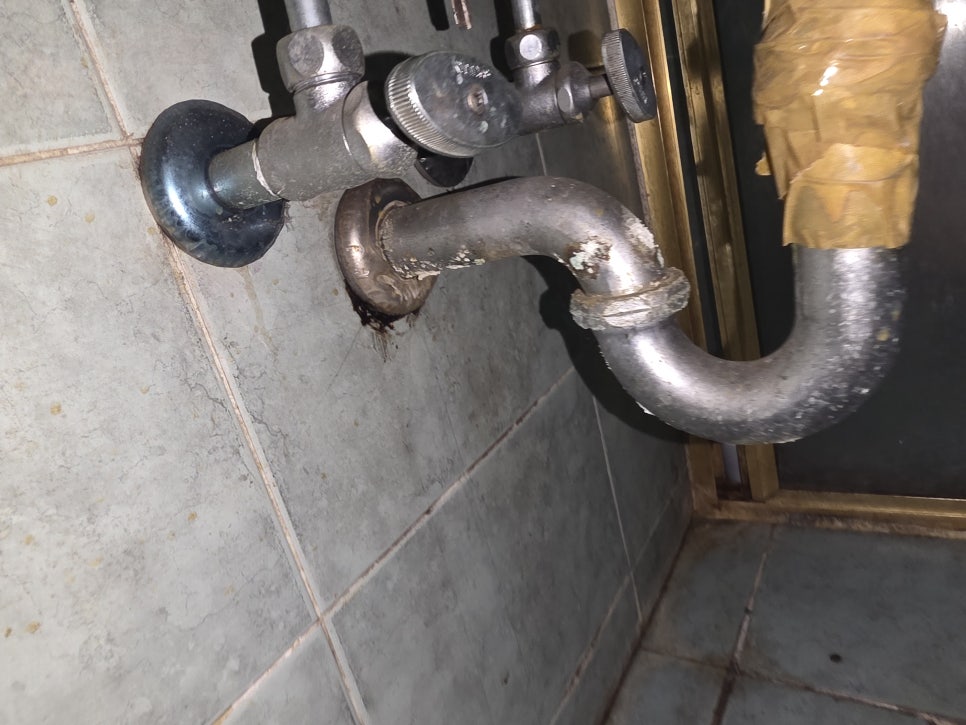

배관이 지나는 자리의 방수 틈과 배관 접속부 누수는 구분해야 합니다. 접속부에서 직접 새면 연결 상태나 패킹 등 원인 부품을 보수해야 하며, 주변 방수만으로 대신할 수는 없습니다.

마무리 점검 및 복구 안내
욕실 마감 공정이 끝난 시점과 물을 다시 사용할 수 있는 시점은 구분해야 합니다.

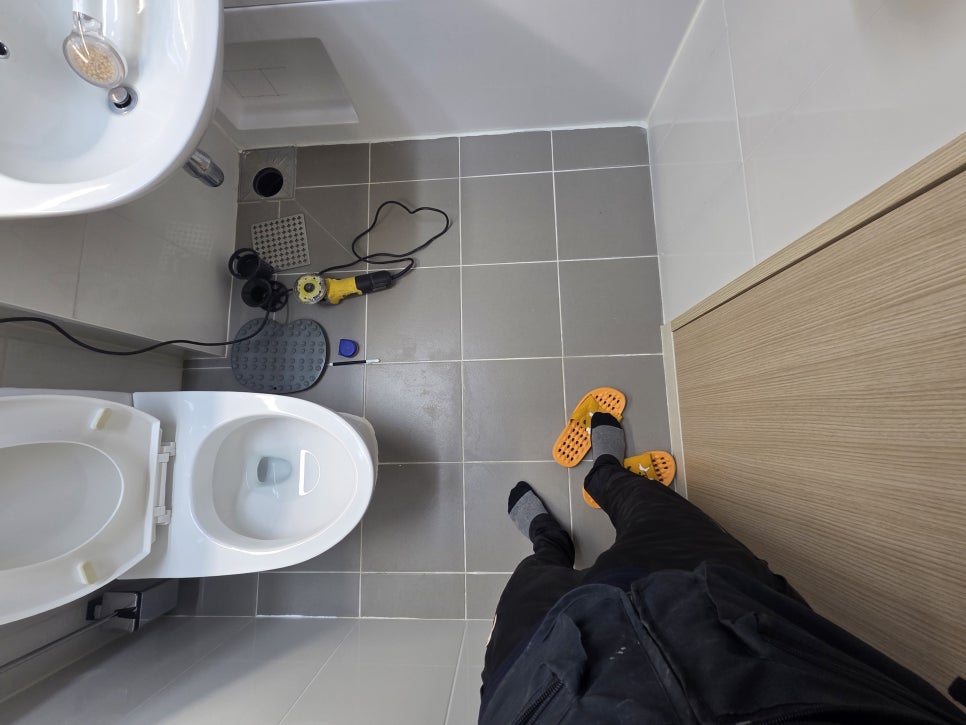

세면대나 변기 주변의 마감 상태를 확인하며 깔끔하게 마무리했습니다.
사용을 재개한 뒤에는 피해 부위에 새 물방울이 생기는지, 젖은 범위가 넓어지는지 확인합니다. 벽지가 아직 축축하다는 사실만으로 재누수라고 판단하거나, 잠깐 마른 모습만으로 해결을 확정하지 않습니다.
욕실 보수 후에는 손상되었던 드레스룸이나 다른 방의 벽지·장판 상태도 함께 점검해야 합니다.
누수가 멈춘 뒤 젖은 석고보드를 교체하는 복구와, 콘크리트에 직접 붙은 벽지를 다시 바르는 복구는 건조 조건이 다릅니다. 깊이 젖은 벽체는 상황에 따라 1~2개월까지 잔습을 내보낼 수 있어 바탕 상태를 보고 마감 시점을 정합니다.
장판은 걷어 놓았을 때 표면이 마른 것만으로 건조를 끝내지 않습니다. 충분히 말린 뒤 다시 덮은 상태에서도 수일간 습기가 차지 않는지 확인해야 합니다.

욕실 내부의 수전이나 배수 부품이 노후화되었다면 이 기회에 함께 점검하는 것이 좋습니다.
부품의 결함이 누수의 원인이 되기도 하니까요.
비용 및 보험 관련 안내

견적서에는 손상부 철거, 방수, 타일 마감과 드레스룸 등 피해복구 범위를 나눠 적는 것이 좋습니다. 현장에서 추가 손상이 드러날 때 공사 범위와 금액을 어떻게 협의할지도 착수 전에 확인하세요.
일상생활배상책임보험 등의 보상 가능성은 실제 피해와 책임 관계, 가입 담보에 따라 확인합니다. 원인 탐지·보수와 우리 집 타일·장판 마감은 인정 여부가 다를 수 있으므로 항목별로 살펴야 합니다.
보험사고는 보험사에 알리고 필요한 절차를 확인하면서 피해 사진과 견적을 정리하세요. 자료 준비를 이유로 사고 통지를 늦추지 않습니다.
