천장 벽지가 젖고 곰팡이가 생겼다면, 도배에 앞서 누수가 멈췄는지와 천장판의 손상 범위를 확인해야 합니다. 파주의 한 빌라에서 약 30일의 건조 기간을 거쳐 천장을 복구한 사례입니다.

이번 현장은 아랫집 거실 천장 몰딩 주변으로 물이 새어 나오면서 벽지가 전체적으로 젖은 상태였어요. 저희가 방문해 점검한 결과, 위층 배관에 파열이 생겨 그 틈으로 물이 새어 나온 것이 원인이었습니다.

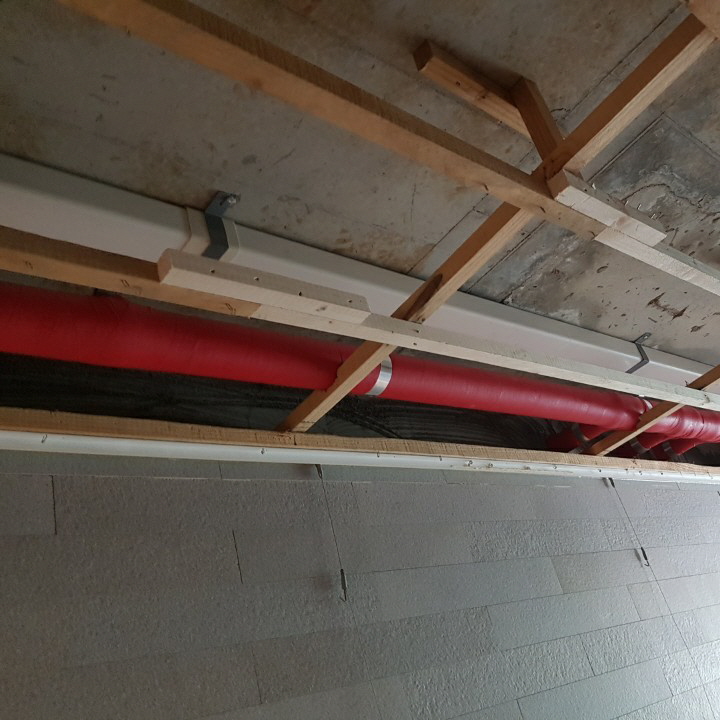

배관을 보수한 뒤에는 벽지가 축축한지만 보지 않고 실제 물방울이 줄어 멈추는지 확인합니다. 천장 안쪽 관찰이 필요하면 담당자가 거주자 동의와 안전 확인 후 일부를 열어 관찰 지점인 타점을 마련할 수 있습니다. 평소 물을 사용하는 조건에서도 낙수나 새 젖음이 나타나지 않는지 함께 보며, 잠시 물이 멈춘 것만으로 확인을 끝내지 않습니다.

이번 현장은 누수 공사 후 약 30일의 건조 기간을 거쳐 복구 시공에 들어갔습니다. 복구 전 재방문 때는 추가 누수 여부를 다시 확인해야 합니다. 다만 30일이 모든 집에 필요한 대기 기간은 아닙니다. 젖은 석고보드를 철거·교체한다면 누수 중단과 남겨 둘 바탕의 상태를 확인해 복구 시점을 정합니다. 콘크리트나 벽체가 깊게 젖은 경우에는 수주에서 1~2개월까지 건조 경과를 볼 수 있어, 날짜만으로 도배 가능 여부를 판단하지 않습니다.

이번 고객님은 일상생활배상책임보험에 가입되어 있어 보험 적용 가능 여부를 확인하고 관련 상담을 도와드렸어요. 가입 사실만으로 보상이 확정되지는 않으며, 실제 누수 원인과 책임 관계, 가입 담보·자기부담금·보험사 심사에 따라 인정 범위가 달라집니다. 사고 통지는 서류가 모두 모일 때까지 미루지 말고, 피해 사진과 견적 등은 보험사 안내에 따라 보완하세요.

복구 범위는 실제 피해 상태를 기준으로 위아래 층의 의견을 조율해 정합니다. 견적에서는 배관 원인 보수와 아래층 피해복구를 구분하고, 석고보드 교체·곰팡이 처리·초배·도배가 어느 구간까지 포함되는지 확인하세요. 원인 제거와 마감 복구의 보험 인정 여부는 항목별로 확인하며, 공사비와 예상 본인 부담을 구분해 안내합니다.

실크 벽지는 표면에 코팅층이 있어 겉모습만으로 안쪽의 습기나 곰팡이 상태를 판단하기 어렵습니다. 벽지 종류와 관계없이 누수 흔적이 있다면 벽지 뒤와 석고보드의 젖음·오염·처짐을 함께 확인해 교체 범위를 정해야 합니다.

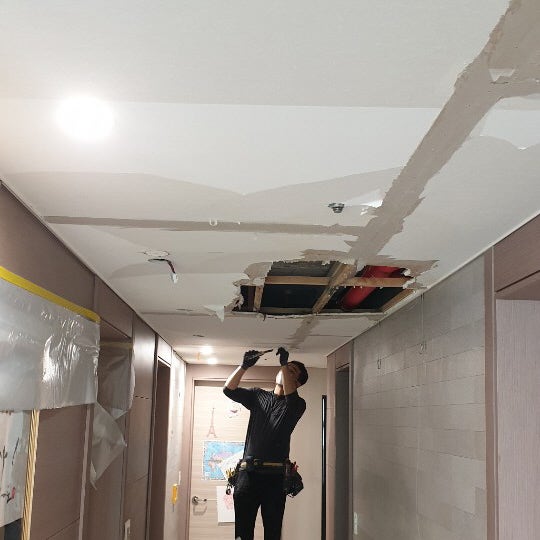

실제로 벽지를 뜯어보니 내부에 곰팡이가 심하게 퍼져 있었어요. 이 현장에서는 오염된 석고보드를 제거하고 교체했습니다. 물에 젖어 약해지거나 곰팡이 오염이 심한 천장판은 겉만 닦아 덮는 방식으로 복구하기 어렵기 때문입니다.

항균제와 제거액을 사용해 곰팡이 오염 부위를 처리했어요. 재발을 줄이려면 약제 처리와 함께 누수 원인을 차단하고, 오염 자재를 교체하며 남겨 둘 바탕의 건조 상태를 확인해야 합니다.

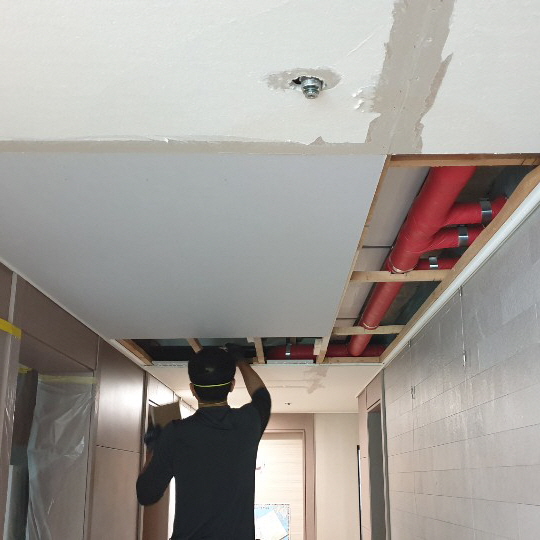

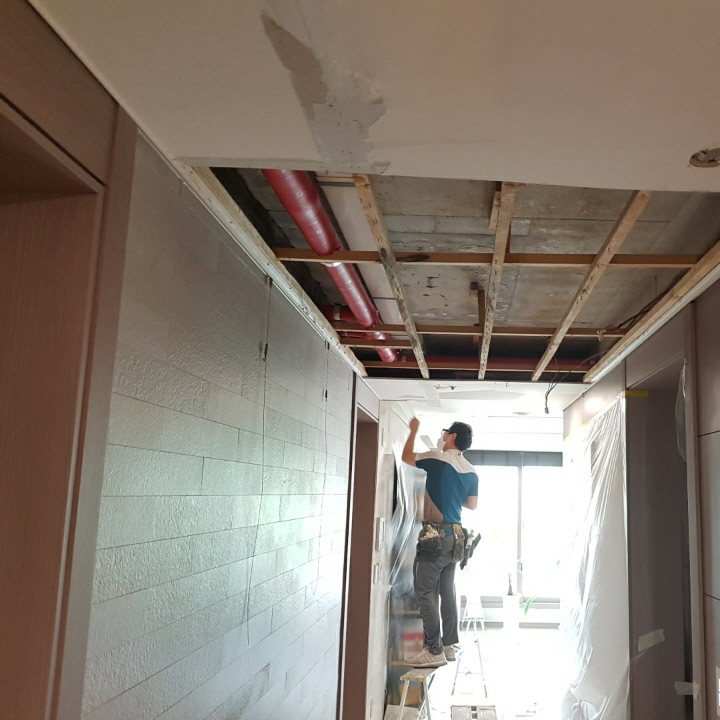

그다음은 천장 목공 복구입니다. 새 석고보드를 설치하면서 기존 천장 면과 단차가 생기지 않도록 높이와 수평을 맞췄어요.

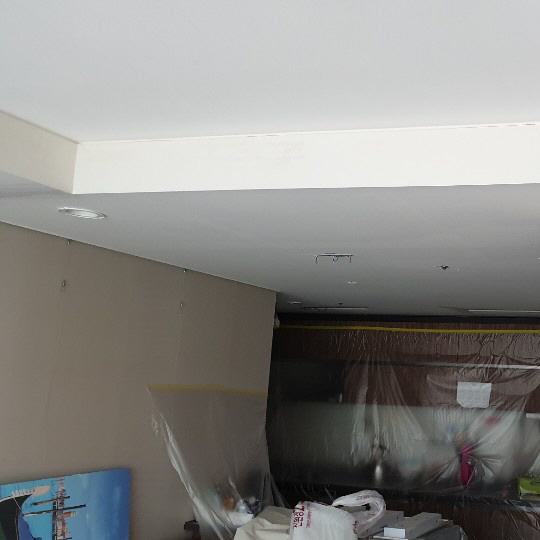

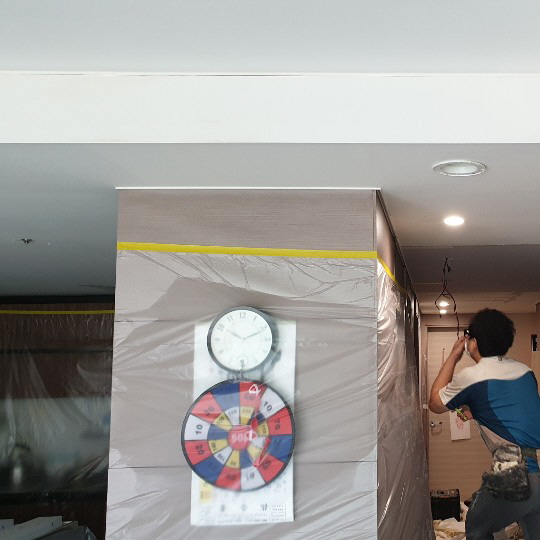

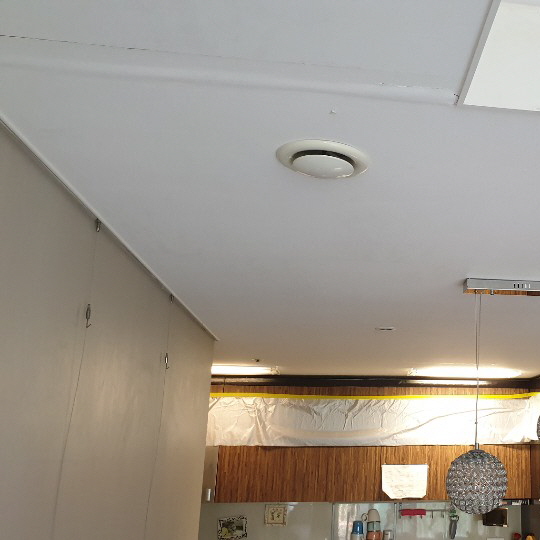

천장판 설치가 끝난 뒤에는 부직포를 이용한 초배 작업을 진행했어요. 초배는 최종 도배 전에 바탕면을 고르게 정리하는 과정입니다.
피해복구는 원인 보수와 누수 중단 확인을 우선하고, 손상된 자재를 필요한 만큼 제거한 뒤 남겨 둘 바탕을 점검·건조하고 천장판과 도배를 복구하는 순서로 계획합니다. 누수 관찰 기간과 바탕 건조 기간, 실제 목공·도배 작업일은 서로 다르므로 착수 전에 각각의 일정과 복구 중 사용할 수 없는 공간을 확인하세요.
계약 전에는 안내받은 1년 무상 A/S의 대상 공종과 적용 조건을 확인하세요. 이후 같은 곳이 다시 젖으면 이전 작업 기록과 현재 원인을 비교해 기존 보수부의 재발인지 새 원인인지 확인하고, 해당 공종의 약정에 따라 처리합니다.
