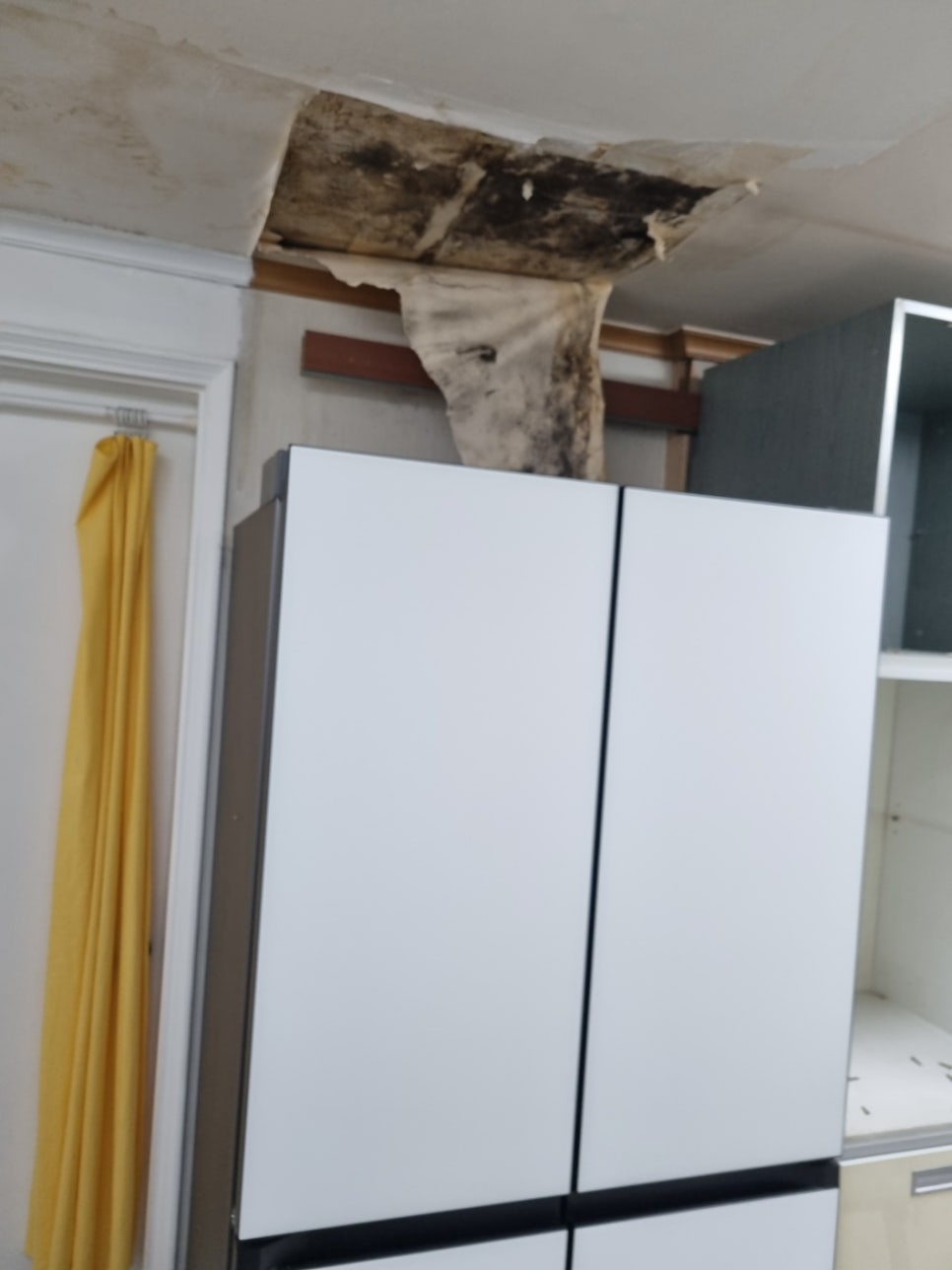

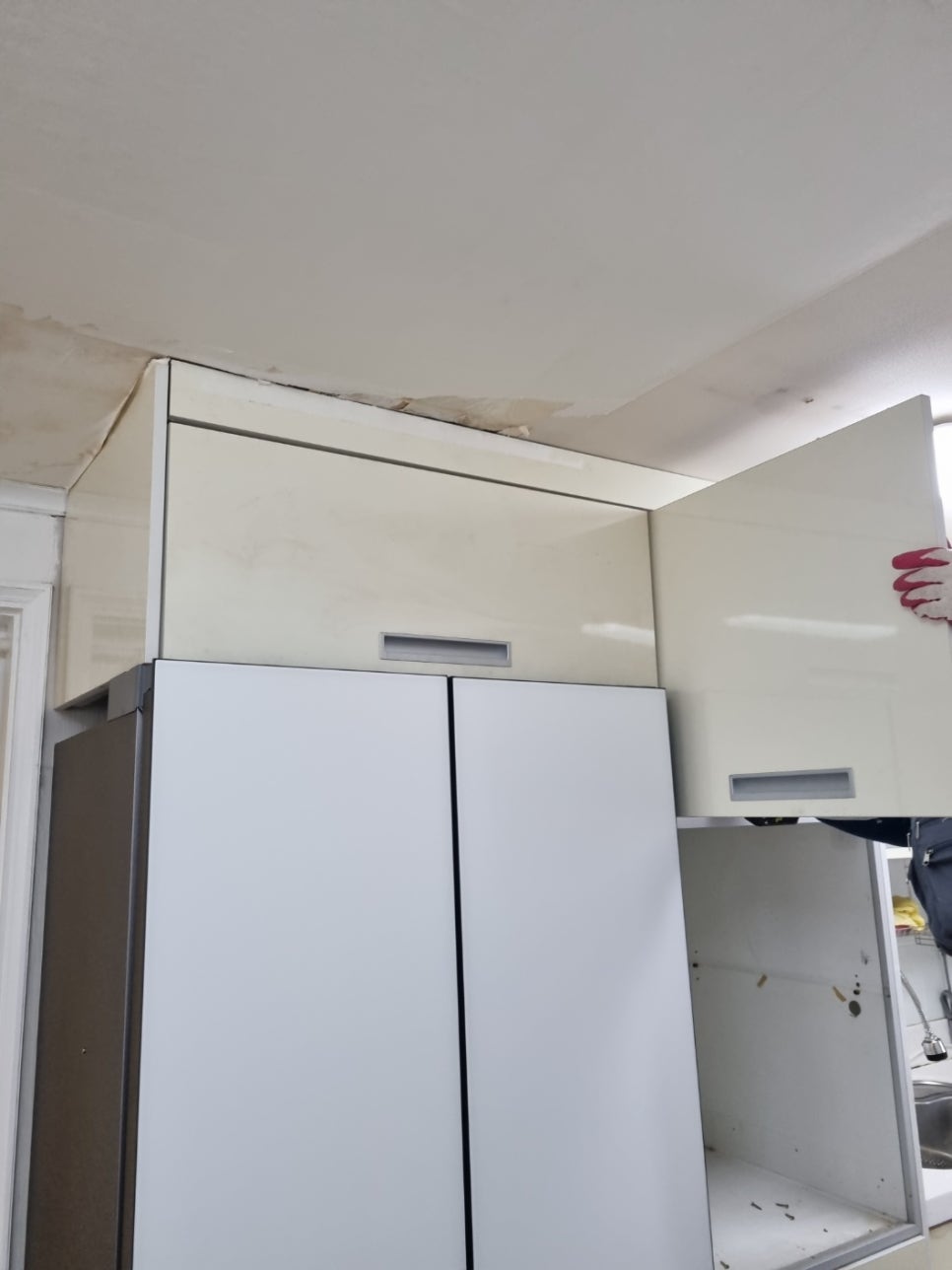

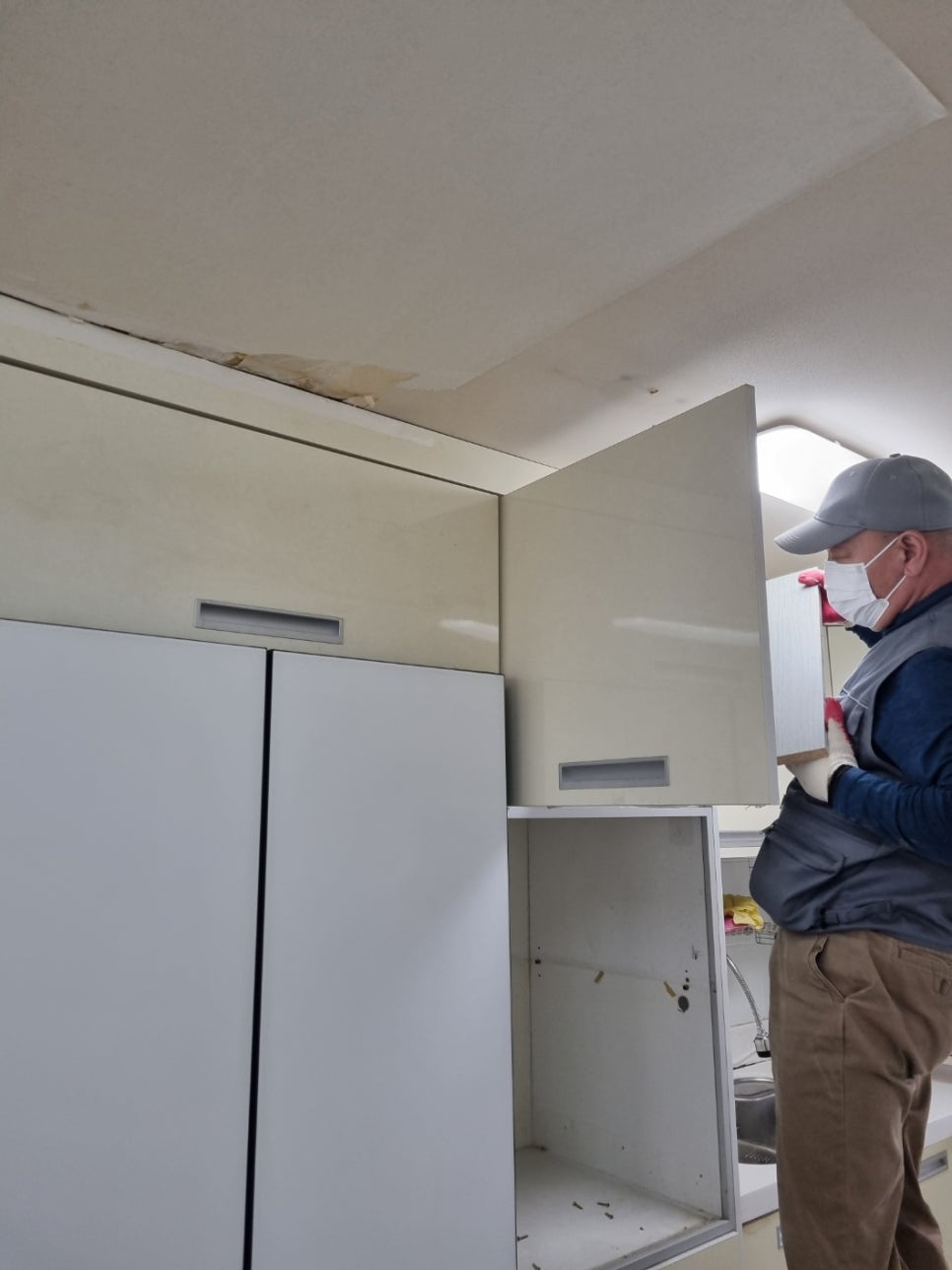

인천 동구의 오래된 아파트에서 아래층 천장으로 물이 새어 도배지가 들뜨고 물방울이 맺혔습니다. 위층 온수 배관의 누수 지점을 찾아 수리하고, 아래층 석고보드와 도배를 복구한 현장입니다.
천장 도배를 새로 하기 전에 물이 어디서 들어오는지부터 확인해야 합니다. 관리사무소와 위층에 상황을 알리고, 아래층 피해 위치와 낙수 상태를 기록해 원인 점검을 조율하세요. 젖은 마감만 덮으면 누수 경과를 확인하기도 어려워집니다.
직수·온수·난방을 나눠 검사한 뒤 거실 바닥을 열었습니다
현장에서는 이미 피해 범위가 넓어지고 있었습니다. 천장 얼룩의 위치만으로 굴착할 곳을 정하지 않고, 위층의 배관을 계통별로 검사한 뒤 누수 지점을 추적했습니다.

위층의 직수·온수·난방 배관을 각각 공압 검사했습니다. 검사한 직수와 난방 구간에서는 압력이 유지됐고, 온수 배관에서는 압력이 눈에 띄게 떨어졌습니다. 수도와 난방은 별도 계통이므로 검사 결과도 구분해야 하며, 이 현장은 온수 계통으로 탐지 범위를 좁혔습니다.
이제 정확한 지점을 찾기 위해 청음기를 사용했습니다. 미세하게 공기가 새어 나오는 소리를 추적하다 보니 거실 소파 부근에서 반응이 왔습니다. 문제가 된 위치의 바닥을 조심스럽게 파헤쳐 보니 보온재 안쪽 배관에서 물이 새어 나오고 있었습니다. 비눗물을 발라보니 보글보글 거품이 올라오는 것을 보고 정확한 누수 지점을 확정할 수 있었습니다.

손상된 기존 배관을 제거하고 국산 정품 배관으로 교체했습니다. 교체 후에는 해당 구간의 압력이 유지되는지 재검사해 수리 상태를 확인하는 과정이 필요합니다. 위층 바닥은 미장해 굴착부를 메우며 작업을 마무리했습니다.
온수 배관을 고친 뒤에도 천장 안에 고여 있던 물이 수일간, 현장에 따라 3~7일가량 빠질 수 있습니다. 젖은 도배가 남아 있다는 사실과 새 물이 계속 들어오는 현상은 구분해야 합니다. 실제 낙수량이 줄어드는지 관찰하되 물이 늘거나 새로운 젖음이 생기면 기간을 기다리지 말고 재점검을 요청하세요.

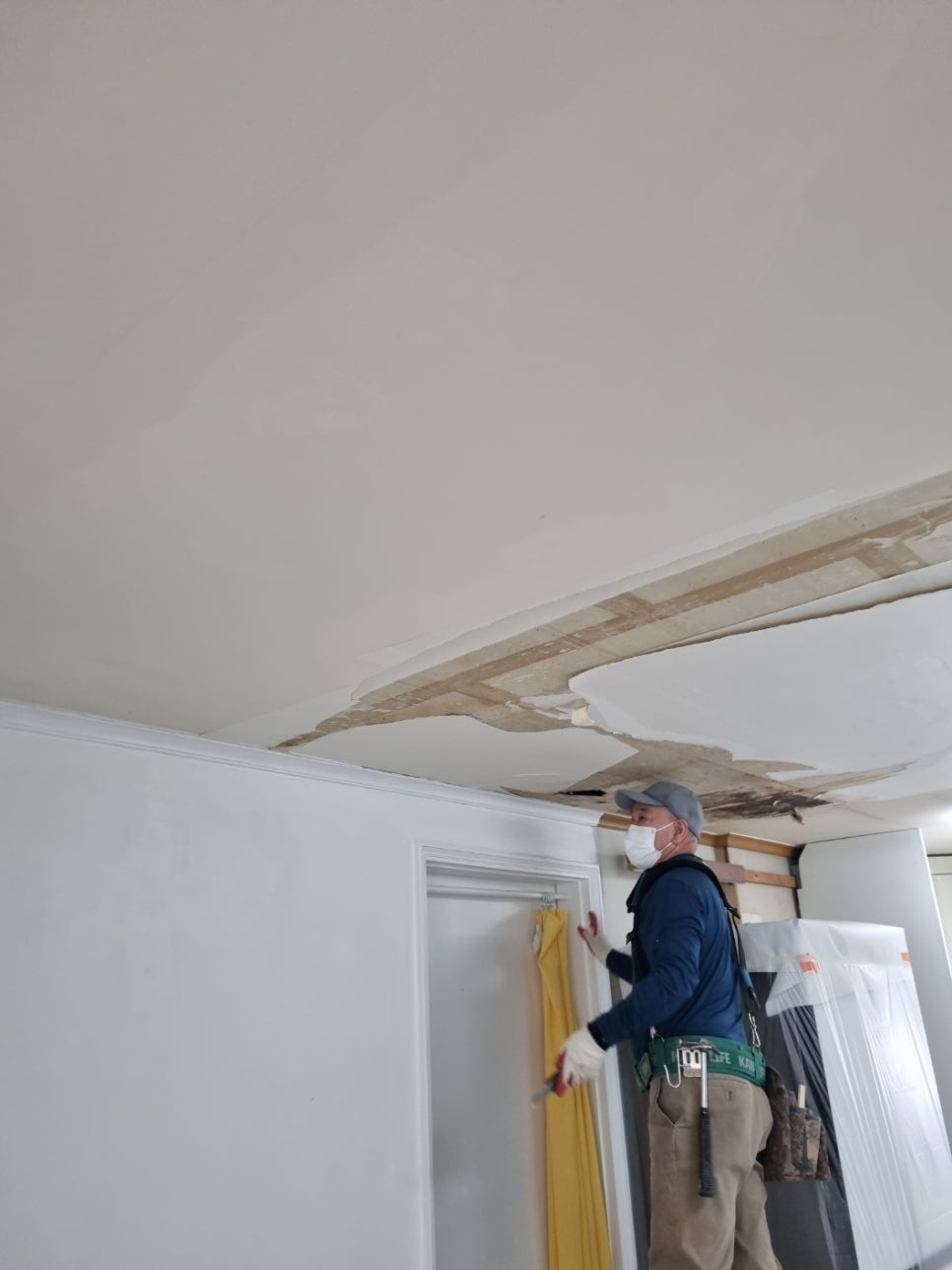

천장 복구 시점은 낙수 중단과 마감 바탕으로 정합니다
아래층은 건조 기간을 거친 뒤 오염된 석고보드를 새것으로 교체했습니다. 복구할 때는 실제 낙수가 멈췄는지 먼저 확인하고, 젖은 석고보드를 교체하는 경우와 콘크리트·벽체에 벽지를 직접 붙이는 경우를 구분해야 합니다. 벽체가 깊이 젖었다면 수주에서 1~2개월까지 습기가 남을 수 있어 표면만 보고 도배 시점을 정하지 않습니다.

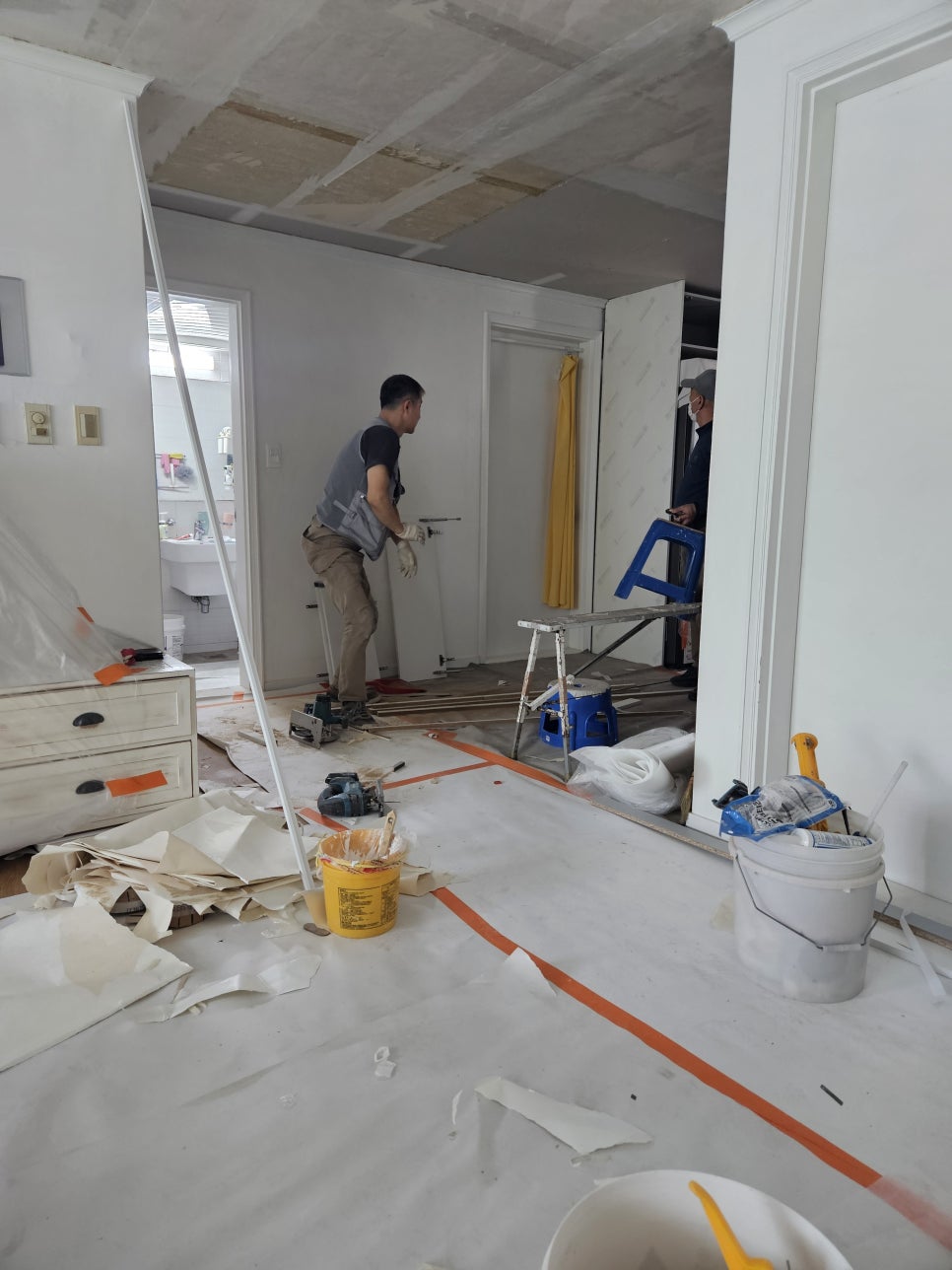

도배 전에는 이음매를 정리하는 네바리 작업과 초배 작업으로 바탕면을 다듬었습니다. 이후 새 벽지를 시공해 아래층 도배를 마무리했습니다.

누수로 아래층에 배상할 피해가 생겼다면 일상생활배상책임 특약의 가입 여부와 사고 적용 조건을 확인하세요. 보험사에는 사고를 알리고 피해 사진·배관 검사 결과·견적을 준비되는 대로 제출합니다. 보상 여부는 가입 담보와 사고 원인, 책임 관계 및 심사에 따라 달라집니다.

보험사에는 아래층 석고보드·도배 복구, 위층 탐지·배관 교체, 거실 바닥 마감 비용을 나눠 확인하세요. 원인 보수 비용과 새 마감재 비용은 인정 범위가 다를 수 있으며, 자기부담금과 제외 항목을 확인해야 예상 본인 부담을 알 수 있습니다.
